SD-WAN网络建设需要多长时间?

云服务器测评2025-03-12高防服务器30
SD-WAN已成为企业优化分支互联、降低网络成本的核心技术。据Gartner数据,2023年全球SD-WAN市场规模达54亿美元,75%的企业在部署后网络运维效率提升超40%。那么建设一套SD-WA

SD-WAN已成为企业优化分支互联、降低网络成本的核心技术。据Gartner数据,2023年全球SD-WAN市场规模达54亿美元,75%的企业在部署后网络运维效率提升超40%。那么建设一套SD-WAN网络究竟需要多久?


一、影响建设周期的核心因素

  1. 企业规模与架构复杂度

分支机构数量:10个节点以下的中小企业通常需2-4周,100+节点的跨国企业可能需3-6个月。

混合组网需求:若需整合MPLS、互联网、5G等多链路,时间增加20%-30%。

  1. 服务商选择与方案设计

标准化方案:部署周期缩短至1-2周。

定制化开发:开发调试耗时2-3个月。

  1. 现有网络改造难度

传统路由器替换:每节点硬件更换耗时约4-8小时。

策略迁移:ACL/QoS规则转换可能占整体时间的15%。


二、分阶段时间线拆解

阶段1:需求分析与方案设计(1-4周)

  • 业务流量测绘:通过NetFlow/NetScout工具分析应用流量,识别关键业务(如视频会议需<50ms延迟)。

  • 服务商选型:对比Versa、Aryaka等厂商的SLA指标(如99.999%可用性)。

  • PoC验证:搭建测试环境验证多路径选路、故障切换等能力,耗时1-2周。

阶段2:设备部署与配置(2-8周)

  • CPE设备安装:

硬件设备(如Silver Peak EdgeConnect)上架:每节点2-4小时。

零接触部署(ZTP):通过云端模板批量配置,100节点可在3天内完成。

  • 策略配置:

智能路由规则(基于应用/时延/成本):每条策略配置约30分钟。安全策略(IPS/防火墙):与现有安全体系集成需1-2周。

阶段3:测试与优化(1-3周)

  • 性能测试:

使用iPerf3测量吞吐量(目标:互联网链路利用率>90%)。通过ThousandEyes监测端到端延迟(优化后需比传统MPLS降低30%)。

故障演练:模拟链路中断,验证50ms内切换能力。



三、缩短周期的关键策略

  1. 选择托管服务

服务商提供全托管运维,部署周期可压缩50%。成本模型:每节点月费200−500,含硬件与维护。

  1. 预集成解决方案

采用AWS SD-WAN与VPC直连、Azure Virtual WAN等云厂商集成方案,节省30%对接时间。

  1. 自动化工具链

使用Ansible/Terraform自动化脚本,100节点策略部署从2周缩短至8小时。


四、潜在风险与应对

  • 服务商交付延迟:合同需明确违约金条款。

  • 分支机构IT能力不足:提供标准化操作手册与远程指导。

  • 跨境合规问题:提前与当地电信部门确认SD-WAN设备准入许可。

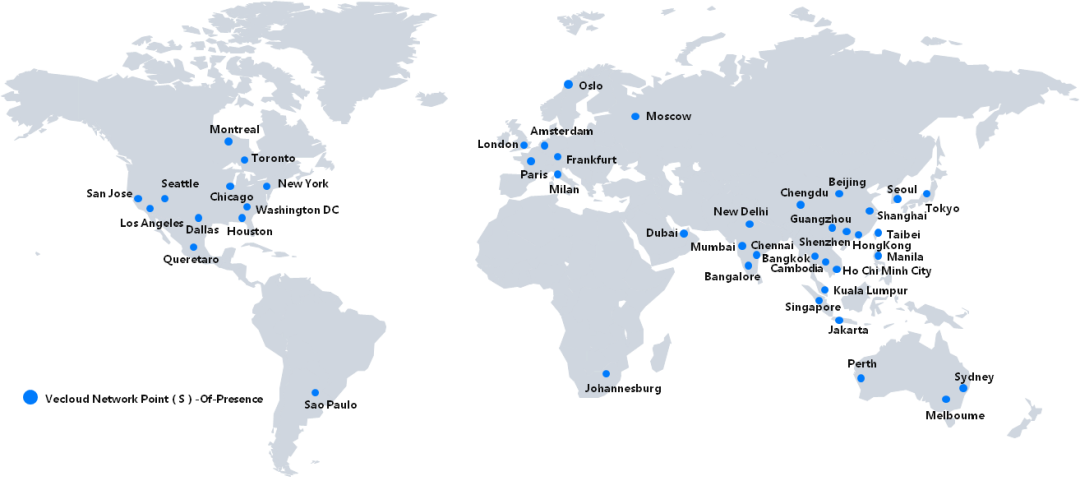

Vecloud作为国内的云网服务商,Vecloud在全球的数据中心节点50个,POP节点超过200个,同样可以为出海企业提供MPLS、SD-WAN、海外IDC、全球服务器等产品服务,全面助力企业网络升级转型和国际化发展。
